Connect with us

Društvo

U toku revitalizacija dalekovoda „Novo Selo“: Ugrađeno više od 50 novih stubova

Аватар

Objavljeno

-

U Danilovgradu su u toku radovi na revitalizaciji 10 kV dalekovoda „Novo Selo“, koji se napaja iz trafostanice 35/10 kV „Podanje“.

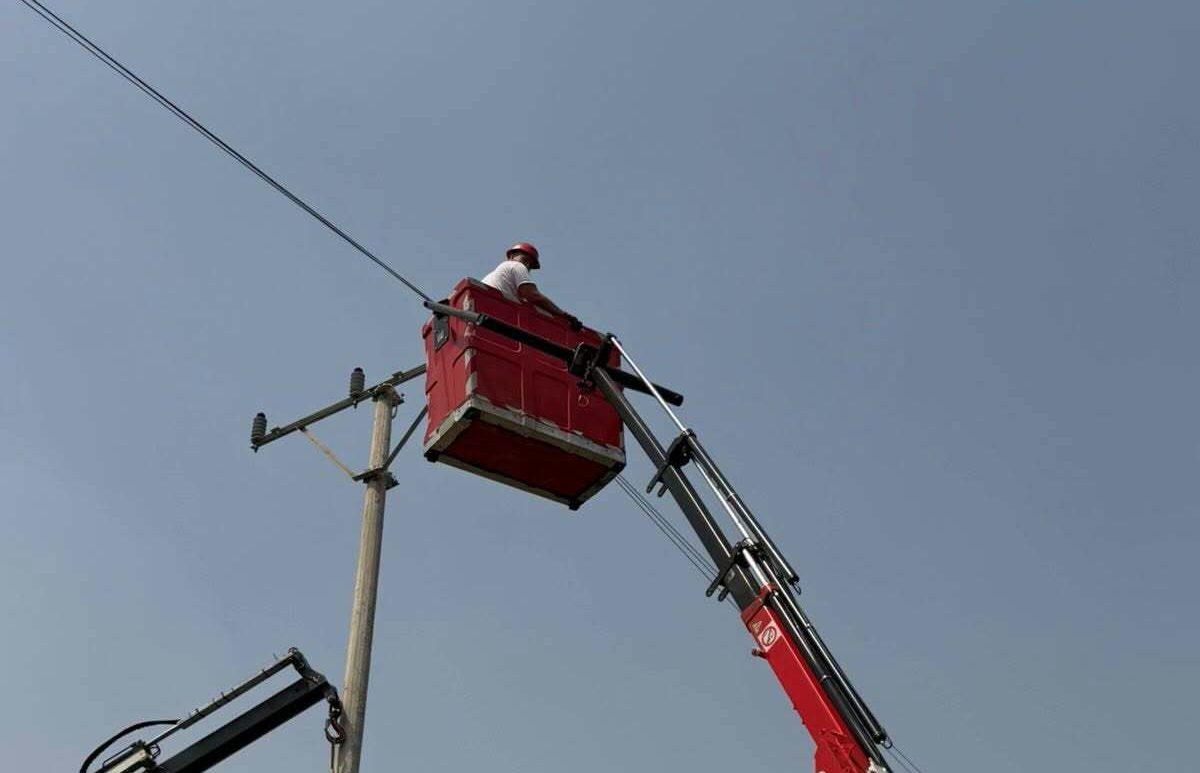

Radovi na dalekovodu dugom 23,5 kilometara počeli su u aprilu ove godine, a do kraja avgusta ugrađena su 53 armirano-betonska stuba, tri čelično-rešetkasta i 13 drvenih stubova.

Kako je saopšteno iz CEDIS-a, na dalekovodu je postavljeno i šest 10 kV rastavljača, više od 250 izolatora i oko 650 kilograma Al Fe užeta presjeka 35 mm. Do sada je remontovano i pet od ukupno 24 trafostanice.

Na dalekovodu se nalazi 293 stubna mjesta, a prema planu bi do kraja septembra trebalo da bude zamijenjeno još 40 stubova i postavljeno šest kilometara novog užeta.

Rok za završetak kompletne revitalizacije je dvije godine, ali u Službi održavanja očekuju da bi radovi mogli biti završeni do ljeta 2027. godine.

Realizacijom projekta trebalo bi da budu poboljšane naponske prilike i stabilnost napajanja električnom energijom za veći broj domaćinstava na području koje se napaja sa ovog dalekovoda.

PARTNERI PORTALA
Kliknite da komentarišete

Leave a Reply

Ваша адреса е-поште неће бити објављена. Неопходна поља су означена *

Donirajte portalu Volim Danilovgrad

Istaknuti Oglasi

Primajte vijesti na Vašu email adresu
